Comissionamento de subestação

Comissionamento de subestação com testes, documentação e integração técnica para preparar sistemas elétricos com segurança antes da energização.

Entre em contato

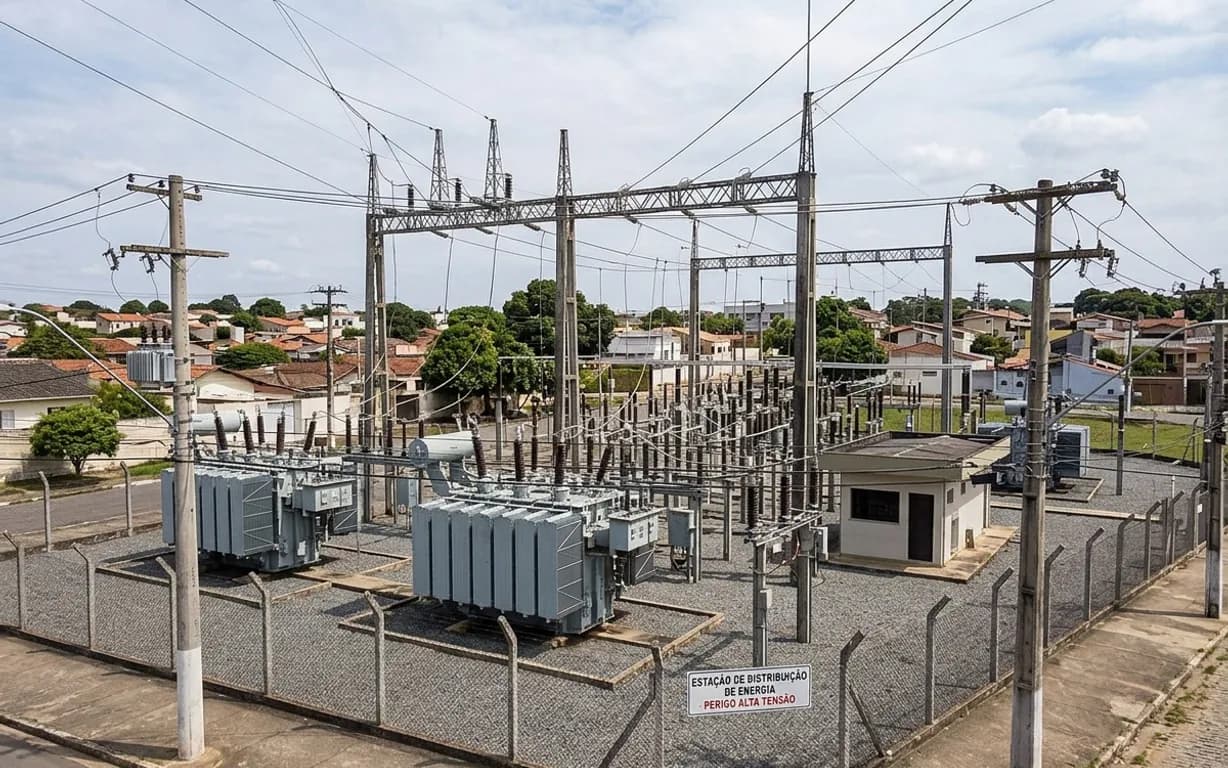

Subestação de distribuição de energia com transformadores

Descrição geral

Antes que uma subestação seja energizada e incorporada definitivamente à operação, existe uma etapa fundamental para confirmar se aquilo que foi projetado, construído e montado apresenta as condições necessárias para funcionar. É nesse momento que entra o comissionamento de subestação, responsável por reunir verificações, testes e registros que antecedem a entrada do sistema em serviço.

Em projetos industriais e energéticos, essa fase também representa um importante ponto de controle. Afinal, problemas identificados antes da energização podem ser tratados em condições muito mais favoráveis do que falhas descobertas durante a operação.

A Multione Construtora atua em infraestrutura energética com integração entre engenharia, obras civis, montagem eletromecânica e comissionamento de subestação, mantendo continuidade técnica entre a implantação e a preparação operacional.

Por que o comissionamento não pode ficar para a última hora?

Apesar de acontecer próximo à conclusão do empreendimento, o comissionamento precisa ser considerado desde o planejamento.

Esperar a montagem terminar completamente para começar a pensar em testes, documentação e critérios de aceitação pode concentrar um grande número de pendências justamente no período mais crítico do cronograma.

O comissionamento de subestação funciona melhor quando existe acompanhamento progressivo.

Conforme equipamentos e sistemas são instalados, diferentes verificações podem ser realizadas e documentadas. Assim, problemas encontrados durante a execução são tratados antes que interfiram nas etapas seguintes.

Essa estratégia reduz o risco de transformar a preparação para energização em uma corrida contra o tempo.

Da inspeção visual aos testes dos sistemas

O escopo do comissionamento varia conforme características da instalação, equipamentos empregados e requisitos estabelecidos pela engenharia.

As verificações podem envolver equipamentos principais, barramentos, conexões, aterramento, cabeamento, painéis e sistemas de proteção e controle.

Mais importante do que aplicar uma sequência genérica é desenvolver o comissionamento de subestação de acordo com as características específicas do empreendimento.

Cada equipamento precisa atender aos critérios definidos para sua instalação e funcionamento.

Além disso, diferentes componentes devem operar de maneira coordenada. Por isso, o processo não verifica somente elementos isolados, mas também as interfaces existentes entre eles.

Montagem eletromecânica e comissionamento precisam conversar

Existe uma relação direta entre a qualidade da montagem e a eficiência das verificações finais.

Quando existem divergências em relação aos projetos, conexões inadequadas ou pendências de instalação, essas situações acabam aparecendo durante os testes.

A Multione possui capacidade de atuação tanto na montagem eletromecânica quanto no comissionamento de subestação.

Essa continuidade reduz a distância entre quem executou os serviços e quem participa das verificações posteriores.

Caso uma pendência seja encontrada, existe maior facilidade para compreender sua origem, direcionar a correção e confirmar posteriormente que o problema foi solucionado.

Proteção e controle merecem atenção especial

Uma subestação depende de sistemas responsáveis não apenas pela condução da energia, mas também pela identificação de condições anormais e atuação adequada diante delas.

Consequentemente, proteção e controle possuem papel importante durante o comissionamento de subestação.

As verificações precisam confirmar se os sistemas instalados correspondem às definições estabelecidas pela engenharia e se as diferentes funções apresentam a integração necessária.

Esse trabalho exige organização porque uma inconsistência pode estar relacionada a diferentes pontos da instalação.

A abordagem integrada da Multione facilita a comunicação entre engenharia, montagem e equipes envolvidas nas verificações, reduzindo a fragmentação na resolução das pendências.

Documentação também é um entregável

O resultado do comissionamento não está somente nos equipamentos testados.

Registros das verificações realizadas criam rastreabilidade e demonstram o caminho percorrido até a liberação da infraestrutura.

No comissionamento de subestação, organizar essas informações é importante para o próprio encerramento do empreendimento e para as equipes que posteriormente assumirão a instalação.

Documentação consistente também facilita futuras inspeções, manutenções e intervenções.

Em vez de depender exclusivamente do conhecimento das pessoas que participaram da obra, o contratante passa a contar com informações estruturadas sobre as condições verificadas antes da entrada em operação.

E quando o projeto acontece em uma instalação existente?

Projetos Brownfield adicionam desafios importantes.

Uma ampliação ou modernização pode precisar ser integrada a sistemas que já estão energizados e atendendo uma operação.

Nessas condições, o comissionamento de subestação precisa considerar cuidadosamente as fronteiras entre a nova infraestrutura e os componentes existentes.

Determinadas verificações e interligações podem depender de shutdowns.

A Multione planeja essas intervenções procurando executar antecipadamente tudo aquilo que não exige indisponibilidade. Dessa maneira, a janela de desligamento pode ser utilizada para atividades que realmente dependem da parada.

Essa preparação é essencial para reduzir riscos de impactos sobre a operação.

Segurança muda conforme a energização se aproxima

Durante a construção e montagem existem riscos associados a içamentos, trabalhos em altura, ferramentas e movimentação de equipamentos.

Conforme a instalação se aproxima da energização, surgem novas condições que precisam ser controladas.

Por isso, segurança ocupa uma posição central no comissionamento de subestação.

A Multione trabalha com uma cultura orientada para Zero Acidentes e incorpora os requisitos aplicáveis ao planejamento das atividades.

Delimitação de áreas, comunicação entre equipes e procedimentos precisam acompanhar as mudanças nas condições da instalação.

Esse cuidado torna-se ainda mais importante quando atividades de finalização coexistem com sistemas que começam a avançar para condições próximas das operacionais.

O cronograma precisa reservar espaço para testes

Em muitos empreendimentos, a energização da subestação libera outras atividades.

Equipamentos industriais podem depender da disponibilidade elétrica para seus próprios testes, enquanto determinados sistemas precisam de energia para avançar no processo de partida.

Se o comissionamento de subestação não possuir espaço adequado no cronograma, qualquer pendência encontrada pode afetar marcos posteriores.

A Multione trabalha com planejamento integrado justamente para visualizar essas dependências.

Montagem, testes, correções e preparação para energização precisam aparecer como etapas reais do empreendimento, com recursos e prazos próprios, e não como tarefas comprimidas entre o final da construção e a data prevista para entrada em operação.

Integração reduz conflitos na reta final

A fase final costuma revelar as consequências da fragmentação entre fornecedores.

Quando engenharia, construção e montagem são conduzidas por empresas diferentes, uma pendência pode gerar discussões sobre sua origem e responsabilidade.

Em projetos EPC e Turnkey, a Multione pode centralizar diferentes etapas dentro de uma estrutura integrada.

Essa característica favorece o comissionamento de subestação, pois reduz a necessidade de o cliente atuar como intermediador entre diversas contratadas para solucionar problemas.

A gestão integrada também oferece uma visão mais clara das prioridades necessárias para alcançar a liberação da instalação.

Comissionamento de subestação como garantia de uma transição organizada

O comissionamento de subestação é a etapa que conecta implantação e operação. Mais do que realizar testes no final da obra, o processo verifica equipamentos, sistemas e interfaces para confirmar que a infraestrutura está preparada para avançar com segurança.

A Multione Construtora combina engenharia, montagem eletromecânica, planejamento e experiência em projetos Greenfield e Brownfield para manter essa continuidade durante a implantação.

Com gestão de interfaces, cultura de Zero Acidentes e possibilidade de atuação em EPC e Turnkey, a empresa conduz o comissionamento de subestação com foco na resolução de pendências e na preparação estruturada para energização.

Assim, o empreendimento chega à etapa operacional com maior rastreabilidade, controle técnico e previsibilidade.

Sugestões

Você também pode gostar

  • Construção de subestação com equipe de engenharia em primeiro plano

    Montagem de subestação

    Montagem de subestação com obras civis, montagem eletromecânica e comissionamento integrados para garantir segurança e previsibilidade ao projeto.

  • Equipe de engenharia analisando o projeto diante de uma subestação em montagem

    Construção de subestação

    Construção de subestação com obras civis, montagem eletromecânica e comissionamento integrados para garantir segurança e previsibilidade ao projeto.

  • Equipe de engenharia planejando a obra com projeto impresso e tablet

    Projeto de subestação

    Projeto de subestação com engenharia integrada, BIM e planejamento para garantir segurança, eficiência e previsibilidade na implantação de sistemas elétricos.

  • Subestação de alta tensão com transformadores e torres de transmissão

    Subestação de energia

    Subestação de energia com engenharia, obras civis e montagem eletromecânica integradas para garantir segurança e previsibilidade na implantação.

Fale com a
nossa equipe

Teremos prazer em atendê-lo e oferecer soluções personalizadas que atendam às suas necessidades específicas.

Fale com nossos especialistas
Atendentes com headset em uma central de atendimento

FAQ

Perguntas frequentes

É o conjunto de verificações, testes e registros que confirma, antes da energização, se o que foi projetado, construído e montado tem condições de funcionar. Problemas encontrados nessa fase são tratados em condições muito melhores do que durante a operação.

Deve ser considerado desde o planejamento e feito de forma progressiva, conforme os equipamentos são instalados. Deixar tudo para o fim concentra pendências no período mais crítico do cronograma.

Conforme a instalação: equipamentos principais, barramentos, conexões, aterramento, cabeamento, painéis e sistemas de proteção e controle. Além de cada componente, verifica-se se eles operam de forma coordenada.

Sim, ela é um entregável. Os registros criam rastreabilidade até a liberação da instalação e facilitam futuras inspeções, manutenções e intervenções, sem depender só da memória de quem participou da obra.
